路障机施工教程

路障机施工步骤:

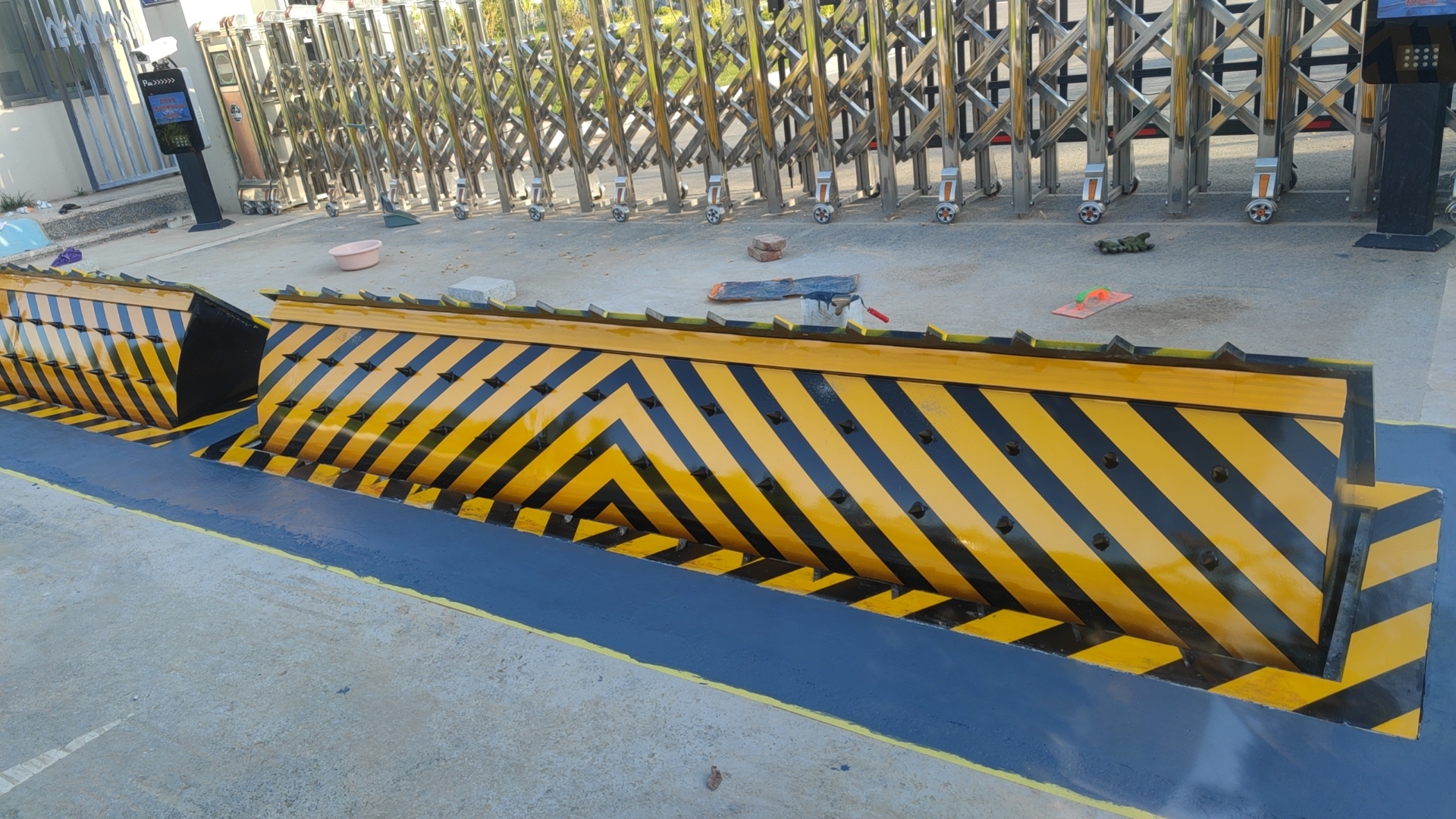

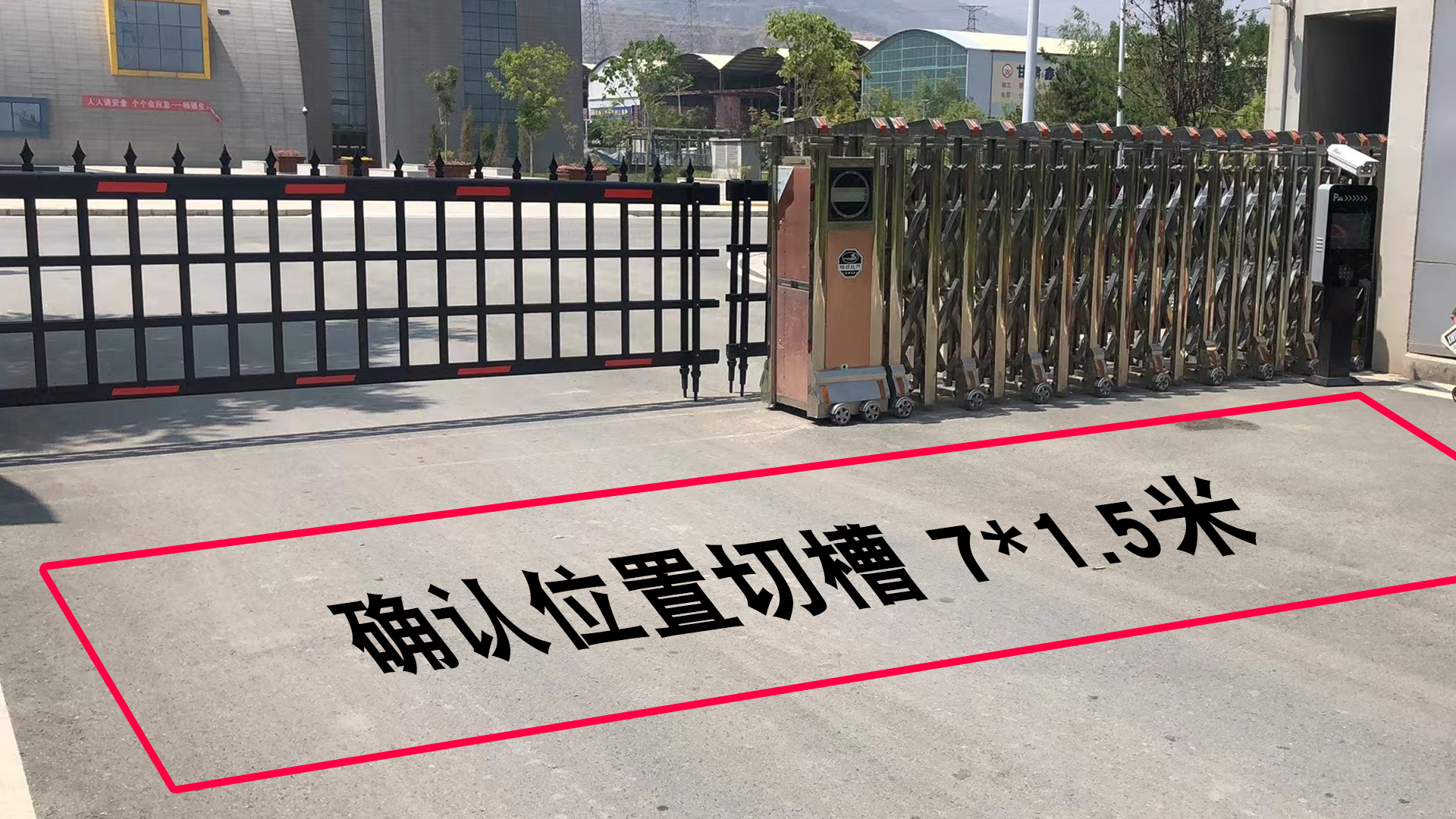

1、如上图两台三米路障机所示安装所需开槽尺寸7000*1500*1000深度

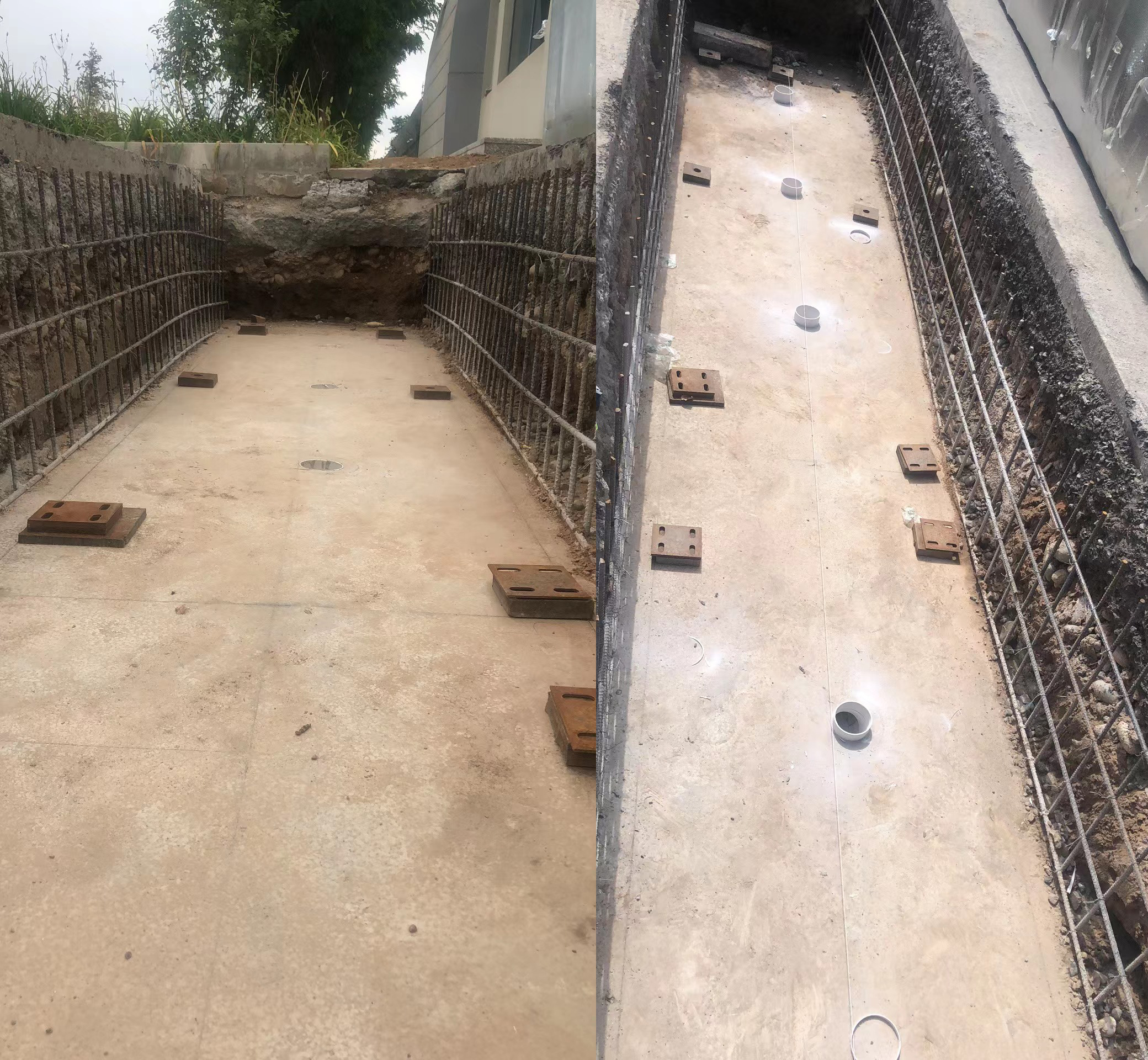

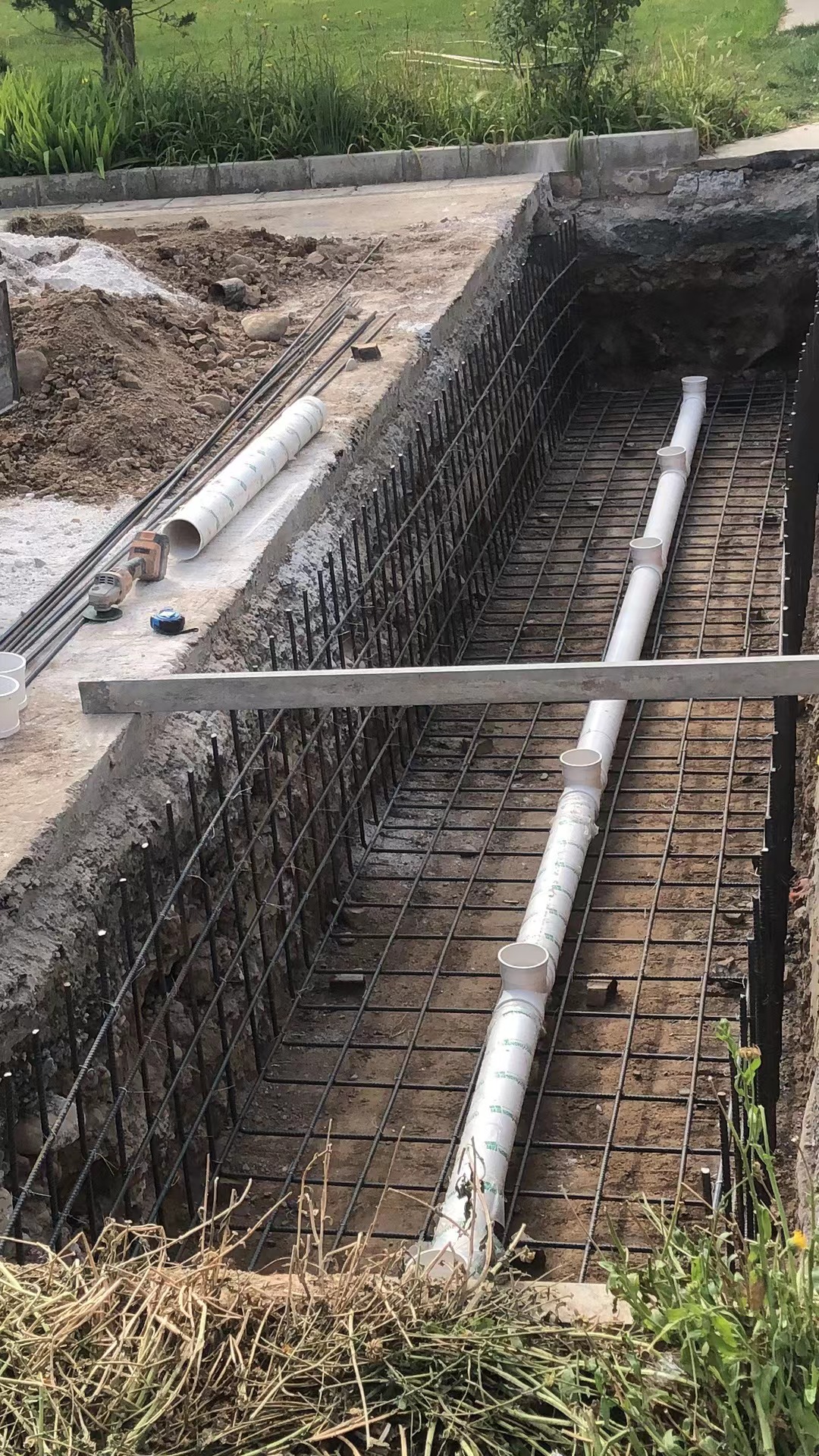

2、在基坑中心最底部铺设110管径PVC排水管引至蓄水池,并布好基坑钢筋网。

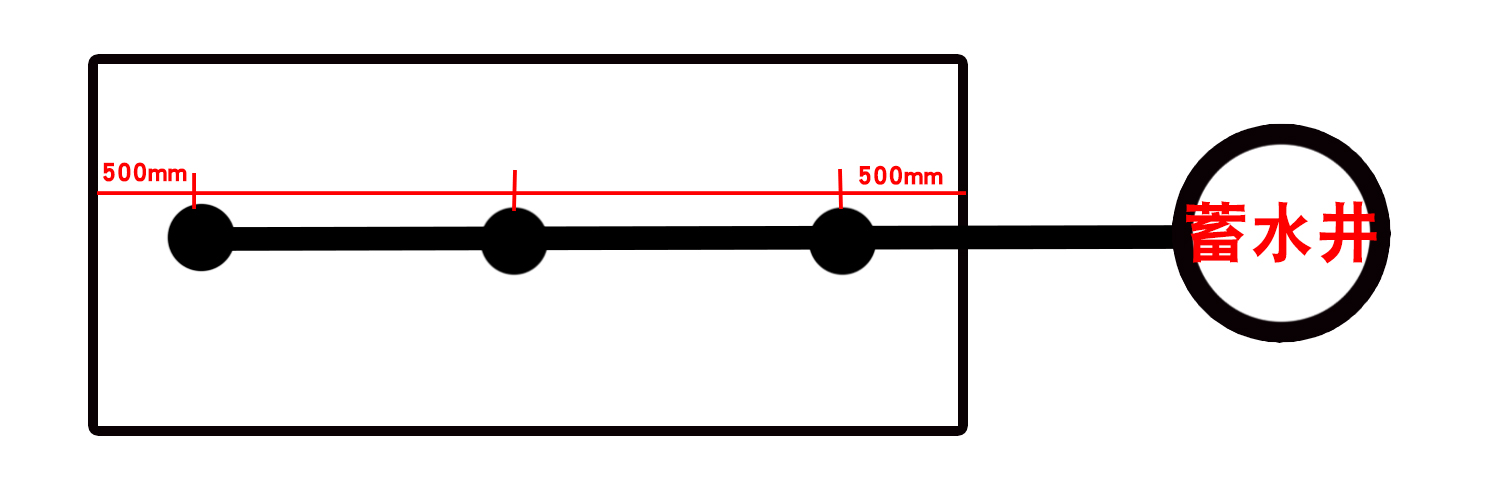

(排水管及三通位置距离示意图)

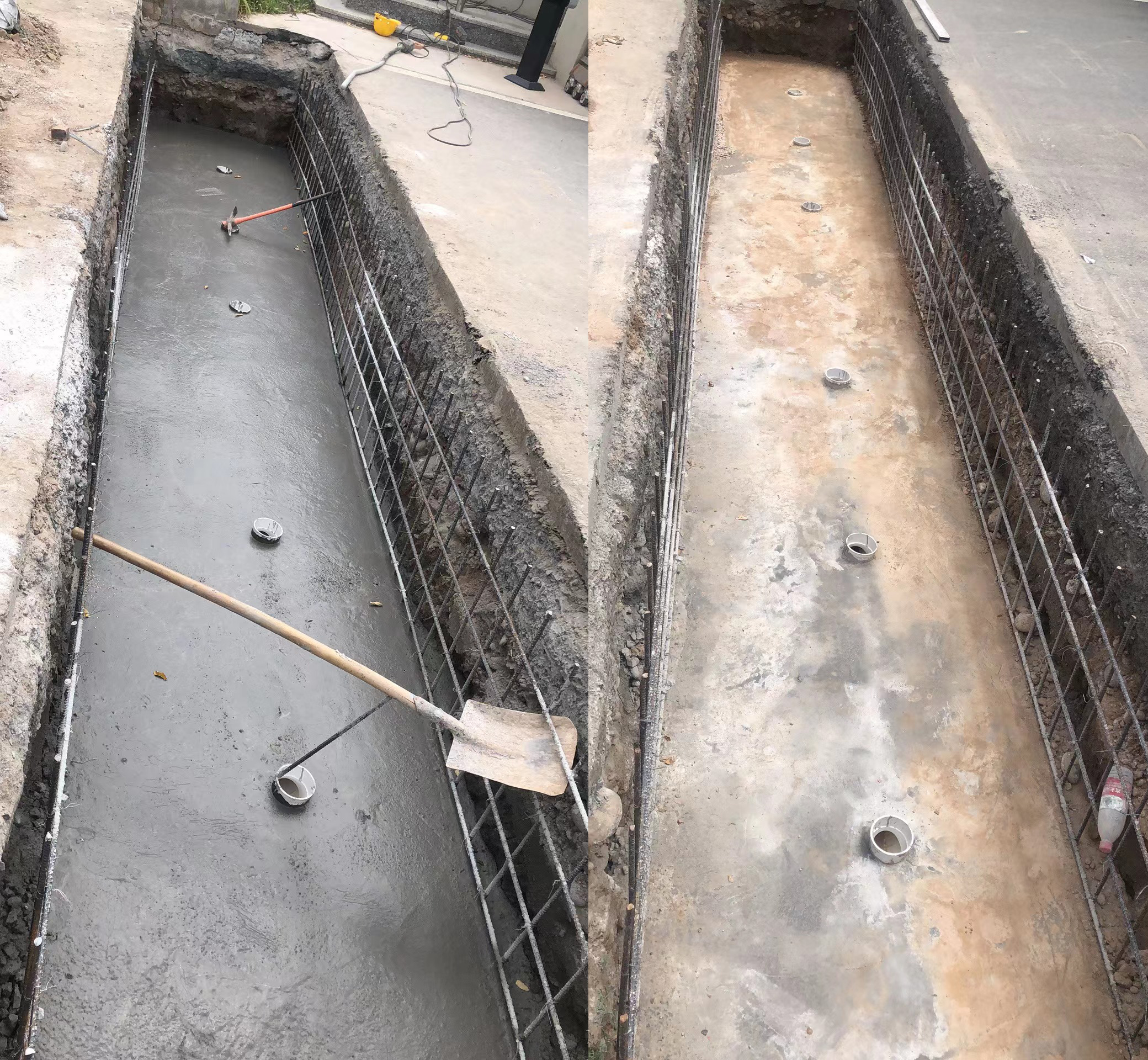

3、用标号C25以上的混泥土回填至距离地面高度850mm的位置。

4、用砖块垫起使路障机表面与地面水平高出地面5mm~10mm。

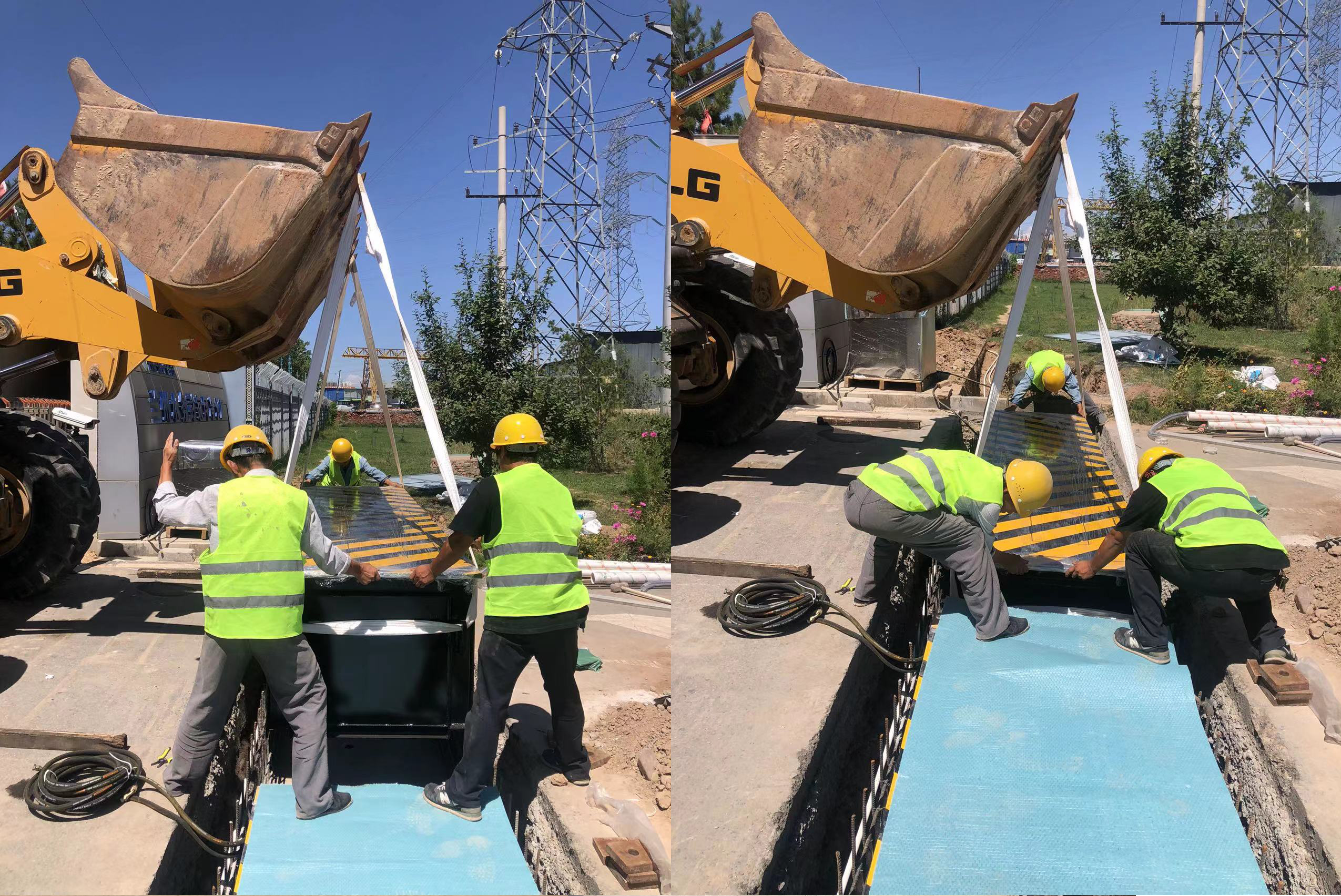

5、将设备放入基坑后,位置摆正调平(路障机表面高出地面5~10mm)后用C25以上的混泥土浇灌第一次水泥至路障机约750mm的位置,第一次浇灌需要用水对混泥土进行稀释,使水泥呈液体流动状态,便于水泥可以在底部流动至路障机内部底框架。

6、待第一次混泥土未干的时间里,对路障机的油管进行穿拉至液压站上。同时对液压站与控制箱进行接线测试运行,确保路障机运行正常后,底部第一次回填的水泥也呈现固体状态不在流动,就开始第二次回填至地表完成面。

7、每台路障机接两条油管(一升一降)至液压站,控制箱总进电6平方4芯线(380V三火线一零线),控制箱接液压站用4平方三芯线和1.5平方四芯线。

8、对地表面进行扇灰即可完成安装。
